宇宙作家クラブ
トップページ 活動報告ニュース掲示板 会員ニュース メンバーリスト 推薦図書

No.1417 :打ち上げ後の経過記者会見の様子から ●添付画像ファイル
投稿日 2010年5月21日(金)19時41分 投稿者 柴田 孔明

 打ち上げ後の8時45分から記者会見が行われました。第1部から第3部まである長いもので、そのまま掲載すると膨大なので、かなり簡単にまとめてみました。
 なお今回はニコニコ動画で生放送を行いました。テキスト化するより速報性が高く、大変良いと感じます。今後は、こういったサービスが使われていくでしょう。

会見出席者
※敬称を一部略している場合があります。

第1部
三菱重工業 川井 昭陽 航空宇宙事業本部長
宇宙航空研究開発機構 樋口 清司 副理事長
文部科学省 後藤 斎 政務官
宇宙開発委員会 井上 一 委員

第2部
三菱重工業株式会社 前村 孝志 技監・技師長
宇宙航空研究開発機構 坂爪 則夫 鹿児島宇宙センター所長
宇宙航空研究開発機構 中村 正人 PLANET-Cプロジェクトマネージャ

第3部
宇宙航空研究開発機構 森 治 IKAROSデモンストレーションチーム長
宇宙航空研究開発機構 福田 義也 産業連携推進室長
UNISEC 木村 真一 東京理科大准教授
鹿児島大学  片野田 洋 准教授
早稲田大学 宮下研究室 蓮池 真樹
創価大学 黒木研究室 山田 興人

挨拶・質疑応答などから抜粋

H-IIAロケットについて。
・今回で11回連続成功、通算16回目の成功である。
・打ち上げ機会が多いことが安定性に貢献している。
・ロケットの信頼性が一段とアピールできるようになった。安全性を前面に押し出せる。
・安定しているが、部品の枯渇対策や、次世代の部品を作る事などをしていきたい。
・延期が決まってから中二日で打ち上げた事が今回ブレイクスルーになっている。

金星探査機あかつきについて
・かなり正確な軌道に乗った。機体の状態は今夕確認する。(正常と発表された)
・打ち上げ10秒前が特に辛い感じ(中村プロジェクトマネージャ)。
・部下のチームにはおめでとうと言った。努力してきたのは彼らである(同上)。
・金星到着は12月7日。
・金星探査に特化した衛星だが、金星に着くまでにもミッションがあり、その都度発表する。

小型ソーラーセイル実証機IKAROSについて
・分離のコマンドは確認した。(信号確認は今夕を予定)
・今回は金星が目的地だが、木星へ行く事を考えて特に難しい技術を搭載した。
・最も難しいのはセイル展開。
・土星以遠の探査では太陽光が更に弱まり、この技術をそのまま使えないが、いくつかは使える。

小型副衛星について。
・UNITEC-1は金星軌道のため可視が遅く、確認は後になる。
・KSATは8時45分に受信確認。
・negai☆は石垣島8時35分、その他8時39分に確認。
・Waseda-Sat2はうまく受信ができていない。明日深夜に再チャレンジ。
・裾野拡大のためできるだけ多くの宇宙実証の機会を与える。次の3回目の選定に入る。
・学生への教育効果が高い。
・今後は文系の学生の参加も。

小型副衛星の分離時間について、会見後配付資料(※は柴田の追加)
 J-POD分離信号発出 打ち上げ後12分9秒(729秒)
  その約30秒後にnegai☆が分離したと思われる。
  その約40秒後にwaseda-sat2が分離したと思われる。
  その約50秒後に大気水蒸気観測衛星(KSAT)が分離したと思われる。
  (※各衛星共にJ-POD分離信号発出後の時間)
 IKAROS 分離ステータスのみ確認。
 (※IKAROSの分離中はロケット側もスピン中なので信号の確認ができない)
 UNITEC-1 47分52秒後に信号発出。


No.1416 :分離を待つ関係者 ●添付画像ファイル
投稿日 2010年5月21日(金)11時54分 投稿者 柴田 孔明

竹崎の報道室にて撮影。


No.1415 :記者会見の写真 ●添付画像ファイル
投稿日 2010年5月21日(金)11時31分 投稿者 柴田 孔明

記者会見第1部より。


No.1414 :記者会見は8時45分から
投稿日 2010年5月21日(金)08時19分 投稿者 柴田 孔明

8時45分から記者会見が行われます。

柴田撮影の動画をYoutubeに掲載しました。
http://www.youtube.com/watch?v=sBOBiSc3H9U
http://www.youtube.com/watch?v=bBPrAzO3pqM

またニコニコ動画でも生放送が行われました。

No.1413 :あかつき分離
投稿日 2010年5月21日(金)07時26分 投稿者 柴田 孔明

あかつき分離成功です。

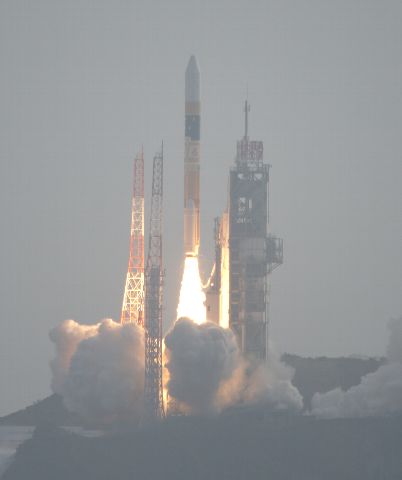

No.1412 :打ち上げ ●添付画像ファイル
投稿日 2010年5月21日(金)07時22分 投稿者 柴田 孔明

H2Aロケット17号機は定刻に打ち上げられました。
現在、第2段の燃焼中。


No.1411 :Xマイナス50分
投稿日 2010年5月21日(金)06時08分 投稿者 柴田 孔明

Xマイナス50分を経過しました。天候は曇りですが青空が見えるところもあり、少々悩ましいです。
尚、これから撮影のため打ち上げ後まで報道室を離れます。

No.1410 :打ち上げを待つ17号機 ●添付画像ファイル
投稿日 2010年5月21日(金)05時39分 投稿者 柴田 孔明

既に打ち上げまで1時間20分以下になっています。現在のところ特に問題は無いようです。
5時21分頃の写真ですが、現地は湿度が高くて、少々霞んだ画像になってしまいます。


No.1409 :射点に着いた17号機 ●添付画像ファイル

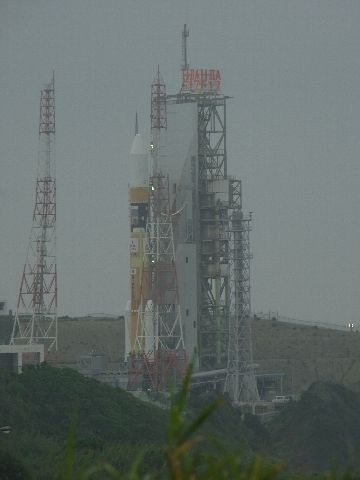

投稿日 2010年5月20日(木)13時58分 投稿者 柴田 孔明

ふたたび射点に着いた17号機。これから衛星系の最終設定などが行われ、21時頃から推進薬の充填が始まります。

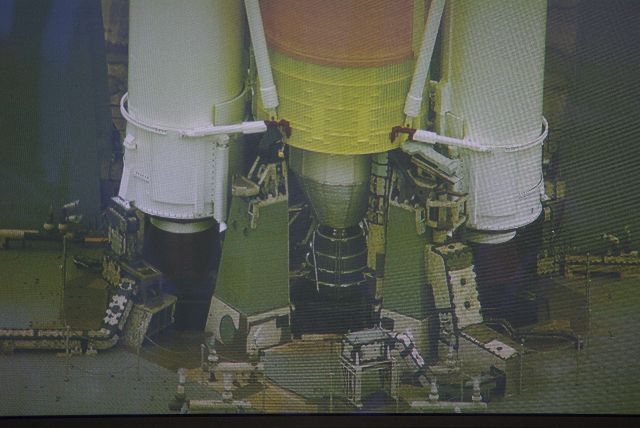

No.1408 :ロケットの基部 ●添付画像ファイル
投稿日 2010年5月20日(木)13時17分 投稿者 柴田 孔明

JAXAのライブ画像より。移動中のエンジン部分のアップ。

現在、射点に到着したようです。


No.1407 :射点移動が始まった ●添付画像ファイル
投稿日 2010年5月20日(木)13時12分 投稿者 柴田 孔明

5月20日13時よりH-IIAロケット17号機の射点移動が始まりました。天候は曇りですが、たまに雨粒が落ちてきます。写真は竹崎から撮影。


No.1406 :VABの扉が解放された ●添付画像ファイル
投稿日 2010年5月20日(木)12時34分 投稿者 柴田 孔明

種子島宇宙センターに入りました。
13時から射点移動が予定されており、既にVABの扉が解放されています。
天候は曇り時々雨で、蒸し暑く感じられます。


No.1405 :Y−1プレスブリーフィング ●添付画像ファイル
投稿日 2010年5月19日(水)12時58分 投稿者 柴田 孔明

2010年5月19日11時30分より、H2Aロケット17号機打ち上げ日再設定Y−1プレスブリーフィングが種子島宇宙センターで行われました。

三菱重工業株式会社 MILSET長 並河 達夫
宇宙航空研究開発機構 射場技術開発室長 西田 隆

並河・資料読み上げ。

打ち上げ予定日 平成22年5月21日(金)
打ち上げ時刻  6時58分22秒
打ち上げ予備期間 平成22年5月22日〜6月3日
※今回、ロケット本体で5カ所の軽微な断熱材補修があった。

質疑応答 種子島会場より。

共同通信
・前回の機体移動は作業員の休養のために24時間前だったが、今回それより後であるのは天候が理由か。
・明日の移動はどれくらい後ろにできるか。雷が発生した場合、どうなるか。

並河 今回は天候を考慮した。前回のスケジュールでは、その前の日の作業に要因があり休息をとった。今回はリサイクルであり休養が十分確保できる。移動開始は13時であるが、1時間程度は遅らせることができる。雷が来ると移動は行わない。

西田 雷は制約条件であり、常に監視している。

読売新聞
・一度推進薬を抜いた事で断熱材の補修があったか。場所と大きさはどのくらいか。
・断熱材の材料は何か。
・延期による衛星の軌道への影響はあるか。

並河 点検した結果、5カ所確認され、全て補修を終えている。五カ所の場所は、私は把握していない。
発泡断熱材(ポリイソシアヌレートフォーム)というもので難燃性の材料である。

西田 軌道は変わらないが金星への到着が遅れる。
   ※中村プロマネから聞かないと詳細は判らない。

産経新聞
・機体移動が中止の場合はどうなるか。

並河 その場合、21日の打ち上げは無い。
   移動は1時間程度ずらせる。それは総合的に判断する。

相模原会場へ

NHK
・移動が1時間ずらせるという事は2時まで待てるが、それでも駄目なら中止なのか。

並河 正確に1時間ではなく、その他の準備状況を考慮して決める。

NHK
・もう少し詳しく。

並河 確約はできないが1時間程度であるという事で理解していただきたい。

種子島会場へ

共同通信
・天候によっては移動開始を13時より前にできるのか。

並河 機体移動の準備が10時からなので、13時より前ということは無い。

相模原会場へ

NHK
・機体の準備はどうなっているか。トラブル等は無いのか。
並河 現在問題は無い。

以上です


No.1404 :再び宇宙センターへ ●添付画像ファイル
投稿日 2010年5月19日(水)09時56分 投稿者 柴田孔明

あらためて種子島宇宙センターに入りました。現在の天候は曇り時々雨。
これから11時半より記者会見が予定されています。
写真は数字が置き換わった看板です。


No.1403 :打ち上げは21日に
投稿日 2010年5月18日(火)15時43分 投稿者 柴田孔明

H2Aロケット17号機の新たな打ち上げ日時は21日6時58分22秒です。
また射点移動日時は20日13時です。
今度は晴れてほしいですね。

尚、今出ているロケットをVABに戻す作業が本日15時30分より行われる予定です。
柴田は西之表市に戻る必要があったため、機体の戻しには間に合わない事になりました。
